2022年9月份水运建设项目前期工作进展情况

发布日期:2022-10-10 11:05
信息来源:厅综合规划处
字号:【 】
    (1)省管水运项目。
    湖南省水运发展联席会议协调机制第二次会议召开后,我厅联合市州政府和省直相关单位共同推动我省“十四五”水运项目落地实施,主要前期工作进展如下:
    ——沅水洪江至辰溪航道建设工程。项目已于 7 月 27 日开工建设。
    ——湘江永州至衡阳三级航道建设三期工程。项目用地预审与选址报告已于 9 月 30 日批复;项目工可报告已通过省发改委审查,计划 10 月 8 日报省发改委批复工可;初步设计已完成双院制审查,计划 10 月 9 日召开审查会议。
    ——沅水金紫至洪江四级航道建设工程。项目工可报告已通过厅内审会审查;用地预审与选址报告已于 8 月初报省自然资源厅审批,正在开展环评等专项报告编制工作;初步设计文件正加紧编制。
    ——湘江长沙至城陵矶一级航道建设工程(含长沙枢纽三线船闸)。项目工可报告已通过厅内审,计划 10 月初报省发改委审查;用地预审与选址报告已于 9 月 5 日报省自然资源厅审批,正在开展环评等专项报告编制工作;初步设计文件正加紧编制。
    ——沅水桃源枢纽二线船闸建设工程。项目工可报告已于 8 月 15 日通过厅内审会审查,正在开展相关模型试验研究,计划 12 月形成初步成果后启动勘察计招标工作;用地预审与选址报告正在编制。
    ——资水益阳至芦林潭二级航道建设工程、澧资航道白沙至甘溪港三级航道建设工程。两个项目工可报告已基本编制完成,正在开展相关模型试验研究,计划 11 月完成厅内审;用地预审与选址报告正在编制。
    ——舞水怀化二水厂至黔城段四级航道工程。项目工可报告基本编制,计划 10 月完成厅内审。
    ——沅水鱼潭航电枢纽工程、资水益阳(桃花江)航电枢纽工程。两个项目已启动工可报告招标文件编制工作,预计 10 月进行招标挂网。
    ——湘阴虞公港一期工程。项目工可报告已于 9 月 26 日通过省发改委审查会议,因项目涉及基本农田,经协调,省发改委已同意按“容缺”方式批复工可,计划 10 月 20 日前批复;一阶段施工图设计文件正加紧编制。
    ——湘桂运河专项研究。报告已完成成果内部审查,计划 10 月报部验收。
    (2)“一市一港”市州总体规划编制。各市州港口总体规划编制工作进度情况如下:

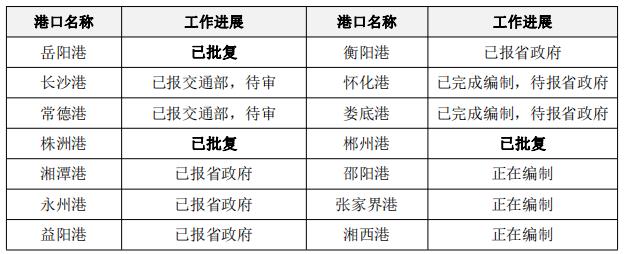

14 个市州港口规划编制工作进展情况
